Estudio advierte que por inestabilidad del suelo, es riesgosa la construcción de la represa Condor Cliff

El trabajo publicado ayer en una revista especializada analiza los desplazamientos de tierra (aunque sean mínimos) gracias a la tecnología de imágenes satelitales. Muestra cómo varios sectores de la obra se mostraron inestables desde momentos bien tempranos de los trabajos ya advierte de riesgos serios para la construcción de la represa más cercana a El Calafate. Uno de los autores del estudio habló con Ahora Calafate.
General02/06/2023Guillermo Pérez LuqueGuillermo Pérez Luque

La revista Natural Hazards and Earth System Sciences (NHESS) especializada en la  publicación de estudios e investigaciones sobre los peligros naturales y sus consecuencias, acaba de publicar un trabajo sobre la “actividad de derrumbes en obras de mega represa del río Santa Cruz en Argentina”.

Los autores del proyecto son los investigadores argentinos Guillermo Tamburini-Beliveau, Sebastián Balbarani, y el español Oriol Monserrat.

“Los derrumbes y deformaciones del suelo asociados con la construcción de una mega represa hidroeléctrica en el río Santa Cruz (Cóndor Cliff - Néstor Kirchner) han sido monitoreados usando datos de radar y satélite óptico, junto con el análisis de informes técnicos. Esto nos permitió evaluar la integridad de la construcción, proporcionando un conjunto de datos nuevo e independiente. Hemos podido identificar tendencias de deformación del suelo que ponen en riesgo las obras de construcción”, afirman los autores.

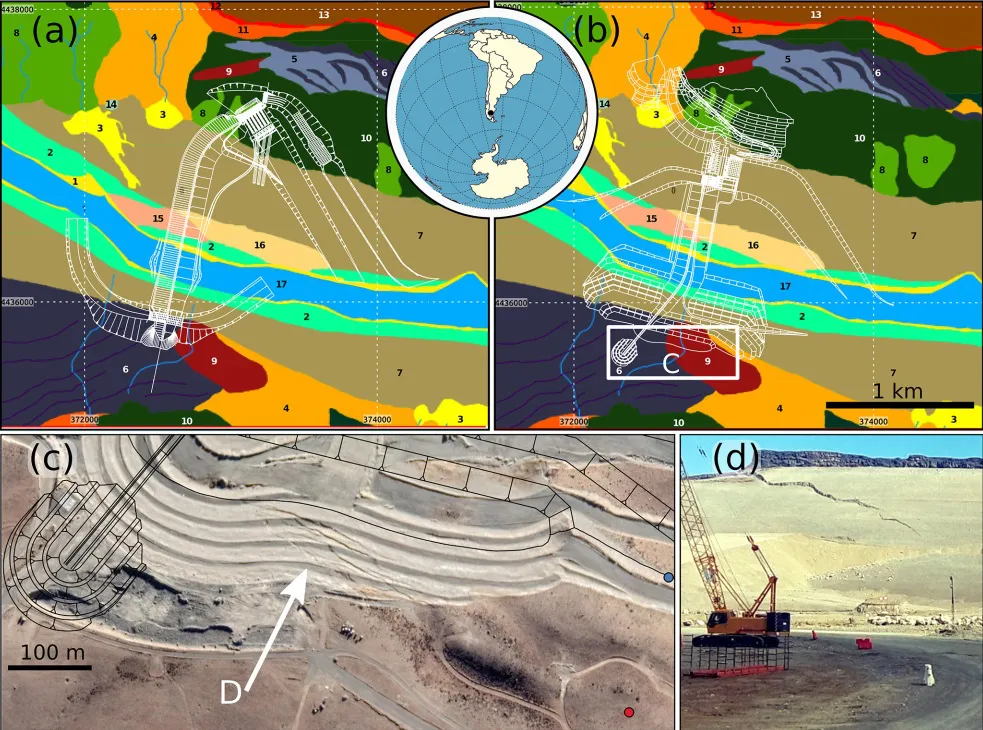

represas

La deformación del suelo se monitoreó utilizando datos satelitales de radar de apertura sintética (SAR) y la técnica de interferometría de dispersión persistente, y se contrasta con imágenes ópticas, informes geológicos y técnicos y trabajo de campo.

Los resultados incluyen mapas de deformación acumulada y series temporales de deformación para las ubicaciones de los anclajes de la presa, lo que proporciona un conjunto de datos nuevo e independiente para evaluar la integridad de la construcción.

Para realizar el estudio se aplicó el método PSI, que es una técnica avanzada que explota gran cantidad de imágenes adquiridas en diferentes momentos de la misma área para proporcionar mediciones de desplazamiento del suelo (o infraestructura fija en el suelo) de alta precisión.

AUDIO: Guillermo Tamburini Beliveau - FM Dimensión 100.3 - El Calafate

Esta técnica permite mediciones robustas a lo largo del tiempo, proporcionando series temporales de desplazamiento y estimaciones de velocidad para la ubicación de cada uno de los puntos medidos.

Con este método, los investigadores analizaron imágenes de la zona de anclaje de los estribos de la presa Cóndor Cliff - Néstor Kirchner (CC-NK)  durante el período comprendido entre noviembre de 2018 y abril de 2021, donde se presentaron las inestabilidades de taludes.

Es que según documentación oficial (IEASA 2020), a finales de 2018 y principios de 2019, durante las excavaciones de cimentación del muro principal de la presa CC-NK, se produjeron varios derrumbes en las zonas de los estribos en ambas márgenes del río, poniendo en peligro la construcción.

Por esta situación las obras se interrumpieron y se debió rediseñar la presa. Grandes sectores del trabajo ya realizado para 2019 tuvieron que ser eliminados para readaptar el proyecto a partir de 2020.

“La estructura se ha modificado sustancialmente: sin mover el sector central del eje de la presa, se han desviado sus anclajes unos cientos de metros aguas arriba, readaptando también la ubicación de otros elementos clave de la presa (canal de desviación, sala de máquinas, etc.) dando como resultado un Presa aproximadamente en forma de U muy diferente a la original”, afirma el estudio publicado.

En entrevista con Ahora Calafate Tamburini Belivau cuenta que “en la actualidad se están extrayendo muestras geológicas para estimar las características de los materiales. Sin embargo la obra ya se está realizando y lo hace sobre un diseño que se definió al mismo tiempo que se daba la instrucción de obtener las muestras de materiales de las que aún no se disponía (hace unos dos años)”.

“¿Cómo se hizo el diseño si no se conocían los materiales del sustrato? ¿Cómo se avanzó sobre el nuevo diseño si aún no se disponía de las muestras? ¿Quiere decir esto que se está haciendo ahora lo mismo que la vez anterior. Es decir, construir sin la información adecuada?”, se pregunta.

Los autores del proyecto indican que más allá del diseño de la mega obra, el riesgo está en donde ésta se construye. “Las características geológicas del sitio de la presa CC-NK dificultan su construcción. Está ubicado en un valle del cañón cubierto por sedimentos glaciofluviales del Cuaternario sueltos que varían en espesor de 5 m a más de 60 m, así como acumulaciones de material de múltiples eventos de destrucción masiva”, afirman.

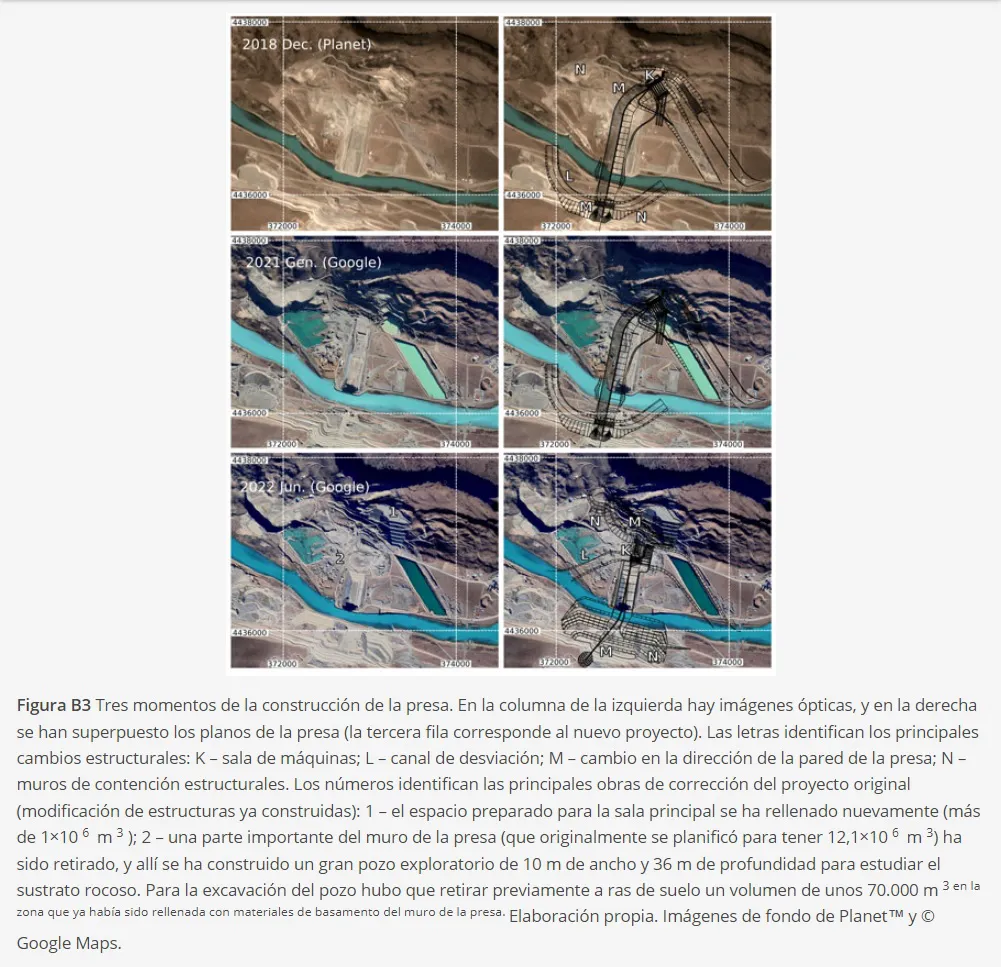

tres momentos

“La técnica del PSI ha permitido constatar que, tal como lo indican las organizaciones civiles, los medios de comunicación y, finalmente, los informes oficiales, los procesos de inestabilidad de taludes han sido activados o reactivados por las obras de construcción, poniendo en riesgo la integridad de los anclajes del muro de la presa. Según información oficial, el período estudiado debería abarcar el inicio y el final de los deslizamientos. Sin embargo, las series temporales de los sectores afectados no confirman la estabilización de los movimientos”, indica el estudio en sus conclusiones.

La represa Cóndor Cliff – Néstor Kirchner (CC-NK) estudiada en este trabajo, es la mayor de las dos represas y la más cercana a El Calafate y la estudiada en este trabajo. Tiene 68 m de altura desde su coronación hasta el fondo del cauce y almacenará 5.3 km 3 de agua.

“El trabajo publicado, realizado sin ningún tipo de financiación específica (frente a la mil millonaria inversión de la obra, la más cara de las últimas décadas), muestra cómo varios sectores de la obra se mostraron inestables desde momentos bien tempranos de los trabajos”, dijo Tamburini-Beliveau.

Con las técnicas DInSAR empleadas por los autores de este estudio “tanto la infraestructura en construcción como los proyectos de construcción en operación pueden ser monitoreados de forma remota, evitando la instalación de costosos instrumentos en el terreno. Si estas técnicas se hubieran aplicado al principio del proyecto de construcción en estudio, la evolución de las obras en la presa CC-NK podría haber sido diferente”

“En este caso particular hemos podido monitorear de manera independiente y remota una eventualidad grave con potenciales consecuencias dramáticas para un proyecto de mega represa ubicado en una región remota. Las debilidades en los anclajes a ambos lados de un muro de presa de un sistema hidroeléctrico con capacidad para 8,8 km 3 de agua podrían ser catastróficas si no se detectan a tiempo”, concluye el estudio publicado ayer 1° de junio.

Te puede interesar
Midachi-2026

Midachi se suma a los festejos por el 99° aniversario de El Calafate

Ahora Calafate
General05/11/2026
La Municipalidad confirmó la presentación del histórico trío humorístico para el 5 de diciembre en el Anfiteatro del Bosque. Un día después será el turno de Desakta2, mientras que el 7 se realizará el acto protocolar y el tradicional encendido del árbol de Navidad. Todas las actividades anunciadas serán con entrada libre y gratuita.

WhatsApp Image 2026-11-05 at 09.45.24

CINE. Dos estrenos y la reposición de la película de Brad Pitt

Hector Lara
General05/11/2026
El Cine Municipal renueva totalmente su cartelera para esta semana desde el jueves 05 al martes 10 de noviembre. Una opción para toda la familia con un gato caótico, un nuevo Godzilla más malo que nunca y el galán veterano viviendo aventuras con su perro. Conocé los horarios, sinopsis y cuales otros títulos tenés que ver previamente antes de sacar tus entradas.
WhatsApp Image 2026-11-05 at 08.18.59

“1.500 camisas, una por cada peón fusilado”: una iniciativa nacional de memoria llegará a El Calafate

Hector Lara
General05/11/2026
El proyecto solidario y artístico busca reunir 1.500 camisas en distintas localidades de Argentina y Chile para homenajear a los trabajadores rurales asesinados durante las huelgas patagónicas de 1920 y 1921. En El Calafate, el grupo literario Letras Esteparias organizará distintos encuentros de acopio e intervención artística a partir de este sábado de 18:00 a 20:00 h en el Museo Regional.
Las Más Leídas
Cpaia-Higiene y Seguridad

Una ley provocó años de disputas judiciales entre profesionales. Ahora proponen modificarla

Guillermo Pérez Luque
Santa Cruz04/11/2026
Se trata de la norma que creó el Colegio de Trabajadores de Higiene y Seguridad en Santa Cruz en 2018. Su aplicación generó un conflicto con el Consejo Profesional de la Agrimensura, Ingeniería y Arquitectura (CPAIA), que ya matriculaba a parte de esos profesionales. La controversia se prolongó durante siete años y llegó al Tribunal Superior de Justicia, que dictó sentencia en septiembre pasado. Ahora, un proyecto presentado en la Legislatura busca modificar la ley para evitar que se exijan dos matrículas para realizar una misma actividad y establecer reglas claras sobre quiénes pueden ejercer esos trabajos.
WhatsApp Image 2026-11-04 at 8.23.34 PM (1)

LA ZORRA. Una fábrica de cerveza abre sus puertas a las visitas y degustaciones

Guillermo Pérez Luque
Turismo 04/11/2026
Después de casi 13 años de producción en El Calafate, la cervecería artesanal La Zorra comenzó a recibir turistas en sus instalaciones. La nueva propuesta permite conocer todo el proceso de elaboración, recorrer los diferentes sectores de la fábrica y finalizar con una degustación de cuatro estilos de cerveza acompañados de sabores patagónicos. También estrenó un espacio para encuentros gastronómicos y experiencias de maridaje.
WhatsApp Image 2026-11-04 at 9.43.35 PM

El Congreso Veterinario puso a las zoonosis en el centro y abrió la puerta a un encuentro entre médicos y veterinarios

Guillermo Pérez Luque
General04/11/2026
Las exposiciones sobre Sporothrix brasiliensis, un hongo que contraen los gatos y contagian a los humanos, y la hidatidosis mostraron la necesidad de integrar diagnóstico, prevención y seguimiento entre ambas ramas de la salud. Participaron profesionales del Hospital SAMIC y la veterinaria que relató cómo atravesó en 2019 el primer caso local de esporotricosis por esta especie. Agostina Cambarieri propuso profundizar este intercambio en un futuro congreso interdisciplinario.
Captura de pantalla 2026-11-04 231854

Lo buscaba por los destrozos que provocó. Ahora quiere destacar su actitud

Guillermo Pérez Luque
04/11/2026
Silvia había pedido ayuda para encontrar al conductor de una camioneta que chocó contra su propiedad. Ayer Ahora Calafate expuso el caso. El joven apareció, pidió disculpas y aseguró que se haría cargo. La vecina, con una larga trayectoria docente, escribió una reflexión sobre la importancia de reconocer los errores y los valores que se transmiten desde la familia.

obradores

Ofrecieron comprar la maquinaria de Austral por lo que cuesta un auto 0 km

Guillermo Pérez Luque
Santa Cruz05/11/2026
La Justicia recibió una propuesta de $34 millones para adquirir en bloque vehículos y maquinaria de la constructora de Lázaro Báez. La cifra equivale al precio de un automóvil nuevo de gama económica. Los bienes están ubicados en Piedra Buena y pertenecen a un expediente que también comprende antiguos obradores de Tres Lagos y Laguna Grande, donde hubo sucesivos intentos de remate.
